房地产行业数字化转型解决方案介绍:设计、成本、营销与经营的全链条路径

四川捷胜达 · 金蝶铂金伙伴 行业方案 更新于 正文约 15,659 字阅读约 39 分钟
目录

    编写:四川捷胜达软件有限公司 · 金蝶铂金伙伴 内容说明:结合公开产品资料与本地服务实践整理编写 更新日期:2026-04-28

    房地产行业的数字化转型,常被简化成一道选择题:上哪几套系统、找哪家服务商。四川捷胜达在服务四川及西南地区企业的过程中观察到,真正决定成效的往往不是这一层,而是更前面的两个问题——企业在数字化路径上处在哪一个阶段,以及设计、成本、采购、营销、经营这几个环节的数据能不能对得上。

    这两个问题不解决,系统上得越多,需要人工对齐的地方反而越多。本文按「痛点—失败模式—阶段—架构—主数据—业务域—路线图—验收」的顺序展开,供房地产及上下游企业在做数字化规划时对照参考。

    一、行业背景:房地产企业面临的四个典型痛点

    房地产行业正在经历的调整,不是单一环节的问题,而是从利润、管理、资金到协同的系统性挑战。从行业整体观察,这些挑战可以归纳为四类。

    四类痛点之间存在明显的传导关系,理解这条传导链比单独记住每一条更重要:

    四类痛点是同一条传导链上的四个环节,不是并列的四件事
    四类痛点是同一条传导链上的四个环节,不是并列的四件事
    痛点直接经营表征向下传导的结果主要涉及的数据
    利润下行、库存去化缓慢收入端增速放缓、资金占用上升财务费用与减值压力加大销售、库存、财务
    产业管理分化指标口径不一致、决策缺乏依据资源错配、动作滞后主数据、经营指标
    「三道红线」严控融资渠道受限、回款放缓现金流「青黄不接」融资、销售、资金
    产业协同难数据库各自独立、跨主体断链数字化投入重复、成果难沉淀跨组织主数据、接口

    1.1 行业利润下行,库存去化缓慢

    人口负增长环境下购房需求放缓,土地市场变量间接影响销售市场预期,库存去化慢、资金回笼周期长,容易积累风险。与此同时,政策、金融等调控政策持续加码,行业上升空间见顶,利润缩水严重;金融资源占比较高,产业结构调整难度大。

    这一条的核心矛盾是:收入端增速放缓,而资金占用与财务成本仍然高企。

    1.1.1 去化周期的行业口径

    行业谈「去化周期」,通常有三种口径,企业在内部沟通时如果混用,很容易出现扯不清的情况:

    口径计算方式适用场景容易失真的原因
    按面积可售面积 ÷ 月均去化面积工程排布、施工组织忽略房源结构差异
    按套数可售套数 ÷ 月均去化套数销售团队考核大户型与刚需盘不可比
    按货值可售货值 ÷ 月均去化金额经营与资金测算受价格调整影响大

    三种口径在同一个项目上可能得出不同结论:按面积看压力不大,按货值看却因为剩余房源集中在大户型或高价段而压力明显。更常见的问题是设计与营销各自维护一套可售数据——设计口径按图纸统计、营销口径按可签约状态统计,同一项目出现两个去化率,管理层无从判断该信哪一个。

    因此,谈「去化压力」之前,第一步是把口径定下来:用哪一种分子、哪一种分母、按哪个时点取数、由哪个系统作为唯一出处。

    1.1.2 为什么这一条会传导到管理问题

    利润下行本身是行业周期问题,但它会把企业内部原本可以被增长掩盖的管理问题暴露出来。行业上行期,价格与周转可以同时贡献利润,成本偏差、进度延误、库存结构失衡都能被增量消化;一旦增量放缓,这些问题就会直接体现在利润表上,此时企业才需要更细的颗粒度去定位问题出在哪个环节——而颗粒度恰恰来自数据与流程的在线化程度。

    这一条指向的实质是:经营改善的前提是经营过程可见。

    1.2 产业管理分化,市场核心竞争力不突出

    行业产值链分化割裂,产业「孤岛」较多,集中管控难度大;产业、员工、经营数据协调性差,数据敏感度低,经营策略缺乏支撑;业务模式滞后、运营效率缓慢、产品创新能力不强,综合导致企业核心竞争力不足。

    这一条指向的是管理颗粒度问题:数据不通、指标不清、决策缺乏依据。

    「孤岛」在实际企业里有三种形态,处理难度依次递增:

    孤岛形态表现典型成因处理难度
    系统孤岛多套系统各自有账号、各自有台账按部门采购、按需求上线中:可通过集成缓解
    数据孤岛同一对象在不同系统里编码、名称、口径不同无主数据管理高:需先治理再集成
    组织孤岛数据归属部门、跨部门调用需要审批权责未随系统同步调整最高:涉及管理机制

    多数企业的数字化投入集中在第一层,而真正决定天花板的往往是第二、第三层。这也是为什么「已经上了不少系统」和「经营数据能支撑决策」之间,往往还隔着相当的距离。

    1.3 「三道红线」严控,企业经营风险加剧

    「三道红线」是市场对 2020 年 8 月住房和城乡建设部、中国人民银行召开的重点房地产企业座谈会所形成的资金监测与融资管理规则的统称,此后监管适用范围逐步扩大。

    该规则的公开口径围绕三项指标展开:

    指标政策口径约束方向
    剔除预收款后的资产负债率不超过 70%抑制负债扩张
    净负债率不超过 100%抑制有息负债
    现金短债比不低于 1 倍保障短期偿付

    按企业触线数量分档管理融资增速,是这一机制的核心设计。它的直接影响是:房地产企业过去依赖「高杠杆—高周转」驱动规模的路径难以为继,融资端弹性显著下降。

    与此同时,各地对商品房预售资金实行监管,预售资金需按工程进度节点申请拨付,企业自由动用销售回款的弹性同步降低。融资端收紧与回款端放缓两头挤压,房地产企业面临财务「青黄不接」的窘境,企业抗风险能力变差。

    这一条的关键词是资金。需要说明的是,政策环境会随周期调整措辞与力度,但企业自身对资金可视、可预测的要求不会因此消失——这恰恰是数字化手段最直接的价值所在。

    1.4 产业协同难,数字化转型更难

    甲乙同体企业数据库独立,且产业互动频繁,企业协同经营管理难度大,数字化转型困难;数据治理、管理能力滞后,对传统营业模式仍抱有「幻想」,数字化决心易动摇;数字化规划不够系统,存在「缺啥补啥」的情况,导致数据体系仍然是「孤岛式」发展,缺乏持久性、战略性。

    这一条点出了房企数字化最常见的失败模式:没有整体规划,补丁式采购,最终形成新的数据孤岛。

    「甲乙同体」是房地产及其上下游企业里一种典型的组织形态:同一实际控制人下既有开发主体,也有施工、材料、装饰、物业等实体,彼此之间既做关联交易又做外部业务。这种形态对数字化的要求比对普通企业更高——既要能分开核算各主体的经营结果,又要能把关联交易在集团层面合并看清。

    1.5 四个痛点小结

    四条痛点如果压缩成一句话:在利润收窄、监管趋严的环境下,企业需要把经营过程从「事后知道」变成「事中可见、事前可测」。 后续所有章节讨论的方案与落地动作,都是为了服务于这一目标。

    二、房企数字化的三种典型失败模式

    在讨论方案之前,先看清失败通常是怎么发生的。四川捷胜达在服务四川及西南地区企业的过程中,观察到三种高频出现的失败模式,它们的共同点是投入不小,但经营改善有限

    在企业实际推进时,常见的顺序是先花时间把数据主线理清楚,再讨论具体采购哪些系统。四川捷胜达在实施中发现,先把这一步做扎实的企业,后续系统之间的对接问题通常少很多;反过来,如果一开始就按部门需求逐套采购,往往要等到系统越上越多才发现口径已经对不上,此时再回头治理,代价明显更高。这也是本文把失败模式放在方案之前讨论的原因。

    2.1 失败模式一:补丁式采购,补出一个新孤岛

    表现:业务部门提出一个具体痛点,企业就采购一套对应工具,解决完当下问题即结束。第二年另一个部门提出新痛点,再采购一套。三五年后企业拥有十几套系统,彼此之间靠人工导出 Excel 对齐。

    这种模式的根本问题在于,每一次采购都只对「当前痛点」负责,没有任何一次采购对「数据能否流动」负责。于是每一套新系统都在增加一个数据源,而不是减少一个断点。

    阶段企业的感受实际发生的事
    第 1 套系统效率提升明显局部在线
    第 3 套系统开始需要人工对账出现口径分歧
    第 5 套系统需要专人维护台账形成事实上的数据孤岛
    第 8 套系统以上「系统不好用」数据信任度下降,回到 Excel

    需要说明的是,补丁式采购并非毫无价值——它确实解决了局部效率问题。问题在于它不能被当作整体方案使用,也无法自动升级为跨业务域的联动。

    2.2 失败模式二:只上系统,不改流程

    表现:系统按部门现有习惯配置,线下流程原样搬到线上,审批环节一个不减、台账一份不少。

    这种模式下,系统只是把纸张换成了屏幕:流程长度没变、跨部门等待没变、数据重复录入没变。一段时间后一线会得出一个结论——「用系统比不用系统还慢」,随后出现线下先走、事后补录,系统数据逐渐失真。

    判断是否落入这一模式,有一个简单的自检问题:上线后,是否有任何一个线下环节被真正取消? 如果答案是「没有」,那么流程并未随系统改变。

    2.3 失败模式三:按部门建系统,导致跨系统断链

    表现:每个部门各自选型、各自验收,单看每个系统都能跑通,但跨系统的主线——从设计到成本、从成本到采购、从采购到支付、从销售到回款——在系统边界处断开。

    断链位置断链表现后果
    设计 → 成本设计成果无法结构化传递给成本成本只能事后补录,源头失控
    成本 → 采购目标成本与采购控价无关联控价形同虚设
    采购 → 合同/支付合同与订单分离超付、重复付款风险
    销售 → 财务签约与回款数据不同源回款进度不可信
    项目 → 集团项目口径与集团口径不一致合并报表需要大量调整

    这三种失败模式往往同时出现:补丁式采购产生系统孤岛,不改流程让系统失去权威性,按部门建系统再把这些孤岛固化成结构。三者叠加之后,企业会进入一种状态——投入持续增加,但经营数据的可信度没有提升

    2.4 规避三种失败模式的共同动作

    三类失败的根因都不是「选错了软件」,而是缺少一次对数据主线的规划。规避动作可以归纳为三条:

    1. 先定主线,再定模块:明确设计—成本—采购—合同—支付—销售—回款这条主线上,每个环节的数据由哪个系统作为唯一出处
    2. 先定口径,再定报表:任何跨部门报表,先确认指标定义与取数来源,再讨论展示形式
    3. 先定归属,再定权限:数据由谁维护、由谁审核、跨部门调用需要什么条件,在系统上线前确定

    三条动作都不涉及具体产品选型,但会直接决定后续所有投入能否沉淀。

    三、数字化转型的路径与方向:四个阶段

    房地产行业的数字化转型可以划分为四个递进层次:数字化转型全貌、IT 即工具、IT 即业务、IT 即生态。这四个层次决定了系统建设的边界与深度,也解释了为什么「多上几套系统」并不等于数字化。

    3.1 数字化转型全貌

    数字化转型不是采购软件,而是企业在经营方式上的整体升级。把这一路径先展开成全貌,企业才能判断自己在哪里、下一步该往哪走。

    全貌层面需要回答三个问题:

    1. 业务问题是什么:是成本失控、进度延误、库存结构失衡,还是回款慢
    2. 数据从哪里来:这个问题涉及哪些数据,这些数据当前存在于哪个系统、由谁维护
    3. 管理动作如何闭环:看到数据之后,谁做什么、什么时候做、做完如何验证

    三个问题中,第三个最容易被忽略,也最能区分「上了系统」和「真的在用它管理」。

    3.2 IT 即工具

    第一阶段,把 IT 视为效率工具:解决单个部门、单个环节的手工替代问题。这一阶段的典型特征是局部上线、局部受益,数据仍然是分段的。

    常见形态是:财务上了核算系统、销售用了台账工具、成本用 Excel 模板。每个环节都比手工时代快,但环节之间仍靠人工衔接。

    这一阶段本身没有问题——它是必经之路。问题在于长期停留在这一阶段:企业会误以为系统数量等于数字化程度。

    3.3 IT 即业务

    第二阶段,IT 与业务流程绑定:系统记录的不再只是结果,而是业务发生的过程。这一阶段的核心变化是流程在线、数据在线,管理动作可以依托系统完成。

    判断是否进入这一阶段,可以看三个特征:

    • 关键审批是否必须在系统内完成,线下不再有并行的纸质流程
    • 数据是否在业务发生时产生,而不是事后汇总录入
    • 预警与考核是否直接取自系统数据,而不是另行统计

    进入这一阶段后,企业第一次拥有了事中可见的能力:进度、成本、回款不再是月末才知道。

    3.4 IT 即生态

    第三阶段,IT 成为企业与上下游、合作伙伴之间的连接层:数据在生态内流动,能力在生态内复用。这一阶段对应的是协同与共享,也是房企从内部管理走向产业协同的必经路径。

    对「甲乙同体」企业而言,这一阶段的意义尤为直接:甲方与乙方的业务往来在系统内自然流转,关联交易既能分开核算,又能在集团层面清晰合并。

    3.5 四个阶段对照

    阶段判定特征系统形态数据状态常见误区进阶信号
    全貌尚在梳理业务与数据主线尚未定型分散在个人手中直接跳到选型能说清主线上的数据出处
    IT 即工具局部效率问题已解决单点工具、模板分段、靠人工衔接以系统数量衡量成效出现跨部门口径争议
    IT 即业务流程在线、数据在线流程化业务系统业务发生时产生线上流程照搬线下预警与考核取自系统
    IT 即生态上下游数据可流动平台 + 连接层跨主体一致只连接、不治理关联交易在集团可视

    三层递进关系说明:如果企业停留在「IT 即工具」,那么无论上线多少系统,都很难解决 1.2 节所说的「管理分化」问题。判断自己处在哪一阶段,是规划的第一件事,也是选型的第一个前提。

    四、解决方案总体架构

    四川捷胜达房地产行业数字化转型解决方案,为员工与伙伴提供场景化、移动化的协作平台,以数据驱动业务过程管控与共享服务,实现基于数据的智能决策,为房地产企业数字化转型提供稳定、灵活、安全的平台支撑。

    4.1 平台定位

    该方案的定位可以拆成三层含义:

    • 场景化:按业务场景组织功能,而不是按技术模块组织,一线看到的界面接近其实际作业方式
    • 移动化:现场作业、审批、看板支持移动端,减少「回办公室补录」带来的数据滞后
    • 数据驱动:以数据驱动业务过程管控与共享服务,管理动作建立在共同的数据基础上

    4.2 七个业务域总览

    落到具体的业务域,方案覆盖七个方向:

    业务域方案目标
    设计管理直达作业、减少变更、降本增效
    计划管理任务协同、进度可控、提质增效
    成本管理经营视角、精细管理
    采购管理场景多、流程快、质量好、省成本
    质量管理降低质量风险、避免成本浪费、减少无效投入
    营销管理保利润、促去化、追回款、增效益、助决策、低成本、广合作
    经营分析统筹经营、防范风险、智慧决策

    4.3 应用蓝图的分层说明

    把七个业务域平铺着看,容易产生一个误解:以为它们是七套可以分别采购的独立工具。实际上,这套应用蓝图是分层的,各层的职责与使用者并不相同。

    从价值链协同到苍穹平台:能力分层,而非七套独立工具
    从价值链协同到苍穹平台:能力分层,而非七套独立工具
    层级承载内容主要使用者典型输出物
    决策层经营分析、经营风险洞察、经营结果预测经营班子、集团管理层经营看板、风险清单、预测结果
    业务层设计、计划、成本、采购、质量、营销各业务职能与项目团队项目计划、动态成本、采购订单、销售数据
    平台层统一主数据、组织权限、流程引擎、集成与接口IT 与信息化管理部门主数据标准、流程配置、接口清单

    分层的意义有三点:

    1. 决策层不自己采集数据。经营看板的每一格数据都应来自业务层的实际发生,而不是另行填报,否则决策层看到的永远是「另一套数字」。
    2. 业务层不各自定义口径。各业务域共享平台层的主数据与指标定义,这是七个业务域能联动的前提。
    3. 平台层不做业务判断。平台层负责让数据流动起来,业务规则仍由业务层承载。

    只有当下面的层稳定了,上面的层才可靠。这也是很多企业在经营看板上线后不久就弃用的原因——不是看板做得不好,而是它的数据底座没有分层

    下面逐一展开七个业务域。

    五、主数据与数据口径专章

    在设计、计划、成本、采购、质量、营销、经营分析七个业务域中,任何一个业务域的改善都会牵动其他业务域。牵动的方式有两种:一种是流程上的,另一种是数据上的。流程上的牵动容易看见,数据上的牵动容易被忽略——而后者往往是项目后期返工的真正原因。

    5.1 为什么联动必须先统一主数据

    设想一个具体场景:设计部门按图纸统计出某项目的建筑面积,成本部门按合同口径统计出建安面积,营销部门按可售口径统计出销售面积。三个数字本应可以相互推导,但在没有统一主数据的情况下,它们往往互相对不上。

    当项目进入中期,经营层要判断该项目是否还赚钱,需要同时用到这三个数字。此时企业面临两种处理方式:

    • 花时间人工对账,把三个口径调到一致——这在项目少的时候可行,项目一多就难以持续
    • 换一种简单做法:经营层不使用系统里的数据,改为让各部门另行报送——这会让系统彻底失去权威性

    两种处理方式都不可持续。主数据治理的价值,就是在第一种方式变得昂贵之前把它自动化。

    5.2 房企需要统一的五类主数据

    主数据对象统一了什么影响哪些业务域不统一的典型后果
    项目项目编码、分期、业态、状态全部业务域各域项目口径不一致,无法合并
    组织法人、部门、项目公司、成本中心成本、采购、经营分析费用归属混乱,合并报表调整量大
    科目与费用项成本科目、费用分类、管控级别成本、采购、质量、经营分析目标成本与合同科目对不上
    供应商供应商主档、资质、合作记录采购、成本、质量同一供应商多头建档,评估失真
    客户与房源客户主档、房源编码、状态营销、财务、经营分析签约与回款数据不同源

    五类主数据中,项目与科目优先级最高:它们决定了成本能不能被算清楚;供应商与客户房源次之:它们决定了外部往来能不能被积累成资产。很多企业的数字化项目在第二年陷入停滞,回头看,往往是这两类主数据在当时没有定下来。

    5.3 口径冲突的常见场景

    冲突场景一方口径另一方口径冲突来源处理动作
    项目盈利能力成本部门按动态成本口径经营分析按目标成本口径口径定义未统一明确对外/对内两套口径的适用边界
    回款进度营销按签约口径财务按到账口径同一词语指代不同事件拆分为「签约额」「回款额」两个指标
    库存去化设计按图纸可售口径营销按可签约口径取数时点与状态定义不同固定取数时点与状态字典
    供应商评价采购按采购额排序质量按问题率排序评价维度未合并建立统一供应商画像口径
    进度达成计划按节点口径工程按形象进度口径计量对象不同建立节点与形象进度对照关系

    5.4 主数据治理的落地动作

    主数据治理听起来抽象,落到动作上主要是四件事:

    1. 定编码规则:项目、组织、科目、供应商、客户的编码规则统一,且预留扩展位
    2. 定维护责任:每一类主数据的申请、变更、停用的责任人明确到岗位
    3. 定流转规则:主数据变更后,向哪些业务系统同步、以什么方式同步、何时生效
    4. 定历史处理:历史数据是全部清洗、还是只清洗在建项目,需要提前决定并记录规则

    第 4 条最容易被低估。历史数据全部清洗往往成本很高,而完全不清洗又会导致新旧数据并存。较为务实的做法是:在建与未来项目按新口径执行,历史项目保留原口径并标注,跨期分析时明确说明口径差异。

    六、七大业务域能力详解

    本章逐一展开七个业务域。每个业务域包含三个部分:方案能力要点、常见问题、落地要点。常见问题部分来自房地产企业在实际推进中反复提出的疑问,落地要点部分则指向具体可执行的动作。

    6.1 设计管理:数字设计,直达作业、减少变更、降本增效

    基于金蝶云·星瀚,通过标准化的设计文件和一体化联动管理体系,规范各部门之间的图纸衔接工作,避免因信息不对称造成的经济风险,从源头上规范成本管理,让每条成本数据都有来源。

    方案包含四个要点:

    • 设计文件标准化:统一设计成果的交付格式与口径
    • 图纸管理一体化:图纸集中管理,版本与流转可追溯
    • 双计划管理联动体系:设计与计划相互联动
    • 设计、成本、施工一体化:设计阶段成果直接对接成本与施工

    为什么设计管理是成本管理的起点:设计阶段的方案选择,决定了后续大部分成本的空间。如果设计成果无法结构化地传递给成本与施工环节,成本控制就只能事后补救。

    常见问题

    • 设计管理是不是就是把图纸存到系统里? 不是。仅仅集中存放图纸只解决了「找得到」,没有解决「对得上」。设计管理的价值在于图纸版本、变更、成本影响三者之间的关联关系被系统记录。
    • 设计单位在外地,能纳入管理吗? 可以,管理对象是「设计成果的交付与确认过程」,与设计单位所在地无关,关键在于交付格式与确认节点是否统一。
    • 变更难以避免,管理变更的意义何在? 变更本身不是问题,变更失控才是。管理目标是让每一次变更都有明确的发起原因、影响评估与审定结论,并把变更金额回流到成本。

    落地要点

    1. 先统一设计成果的交付清单与命名规则,再做系统配置
    2. 把变更分为「影响成本的变更」与「不影响成本的变更」,两类走不同的审定路径
    3. 建立设计成果与成本科目的对应关系,使设计数据能直接生成成本测算的输入

    6.2 计划管理:任务协同、进度可控、提质增效

    基于企业经营目标及项目 PDCA,高效制定项目计划目标,促进各职能协同,沉淀项目成果,提前预警各项进度风险,保障各职能进度目标达成。

    能力要点:

    • 支持关键节点计划、主项计划、专项计划、部门计划、个人周计划等多级计划管理模式,实现精细化管理
    • 通过计划预警提醒与考核方案,防范进度风险,保障进度目标达成
    • 构建计划管理 PDCA 循环,持续提升、提质增效

    多级计划的价值:房企的进度风险往往不是某一个节点延误,而是多层级计划之间脱节。上级计划与部门计划、个人周计划打通后,延误可以在早期被发现。

    计划层级编制主体关注重点与上层的衔接方式
    关键节点计划集团/公司经营层里程碑与经营目标作为全项目计划基准
    主项计划项目公司全周期主线节点承接关键节点计划
    专项计划各职能(设计、工程、报建等)专业条线节点拆解主项计划
    部门计划部门部门内任务排布汇总专项计划
    个人周计划个人本周可交付事项支撑部门计划

    常见问题

    • 多级计划会不会让一线填报负担变重? 这取决于是否重复填报。如果个人周计划需要另行整理,负担会明显上升;如果个人周计划直接由部门计划拆分而来、完成状态自动回写,则填报动作反而减少。
    • 预警多了以后会不会被忽略? 会。预警必须分级,只有影响关键节点的预警才升级到管理层,其余在责任层闭环。预警的处置率应作为一项独立指标跟踪。
    • 计划变更如何记录? 每次调整应记录调整原因、影响范围与审批结论,避免计划版本反复变化后无法追溯基准。

    落地要点

    1. 先梳理关键节点与主项节点,形成全项目基准计划
    2. 为每类节点定义责任岗位、前置条件与预警提前量
    3. 把计划达成数据接入考核,取数直接来自系统,不另行统计

    6.3 成本管理:经营视角、精细管理

    基于金蝶云·星瀚,以利润为导向进行成本收益测算,实现成本可知、可控、可预测

    能力要点:

    • 成本事前控制,支持决策
    • 业务、财务、税务一体化
    • 合同中心一站式监控业务全程
    • 分级管控,动态管理

    合同中心的作用:房地产企业的成本大量沉淀在合同里。合同中心把合同从签订到履约的全程纳入监控,并支持多组织多层级管控,让项目管理更安全高效。

    成本「可知、可控、可预测」三个词对应三种不同的管理动作,值得分开理解:

    层次管理含义依赖的数据典型管理动作
    可知已发生的成本能被准确归集合同、结算、付款记录成本台账核对、科目归集
    可控超过目标成本的支出能被拦截目标成本、动态成本、审批规则超目标审批、合同变更管控
    可预测完工时点成本能被推演动态成本、待发生成本、进度完工预测、利润测算

    常见问题

    • 动态成本和实际成本有什么区别? 实际成本是已发生部分,动态成本是在实际成本基础上加计待发生部分。只盯实际成本会低估风险,因为已签约未履行、已发生未结算的部分同样占用利润空间。
    • 目标成本调整几次算正常? 关键不在于调整几次,而在于每次调整是否有依据、是否经过审定、是否同步影响利润测算。无记录的反复调整才是问题。
    • 成本与财务口径怎么打通? 常见做法是建立成本科目与会计科目的对照关系,使同一笔支出在成本视角与财务视角下可互相追溯。

    落地要点

    1. 先把成本科目体系与管控级别定下来,再做系统配置
    2. 明确目标成本、动态成本、实际成本三者的计算规则与更新时点
    3. 将合同作为成本归集的主要载体,合同金额、变更、结算、付款形成完整链条

    6.4 采购管理:场景多、流程快、质量好、省成本

    支持多场景采购模式,采购全过程数字化办理,让采购流程权责明确、过程透明、安全保密、审批快速、公平公正

    能力要点:

    • 支持集采、战采、材料公司等多场景采购模式
    • 自定义采购方式,支撑企业采购管理制度落地与采购业务高效协同
    • 供应商智能化评估、材料检验,严控采购质量
    • 自定义采购控价、招标清单、供应商 360 画像,帮助企业降本增效

    三种采购场景的区别,决定了系统配置上的差异:

    采购模式组织方式主要目标配置重点
    集采集团统一组织、集中签约规模议价、统一标准需求汇总、统一评标
    战采与战略供应商长期合作稳定供应、价格可控框架协议、价格库
    材料公司由材料实体统一供应供应集中、质量可控内部结算、库存联动

    常见问题

    • 采购控价怎么做才有效? 控价要能拦住流程,而不只是提示。做法是把控价规则嵌入采购申请与订单环节,超过权限范围的申请直接进入更高层级审批。
    • 供应商 360 画像的数据从哪里来? 来自采购过程本身——中标率、履约及时率、质量记录、结算情况。这些数据如果不在系统内沉淀,画像就只能靠人工填。
    • 多场景采购会不会导致重复采购? 存在这种可能,因此需要按材料品类明确适用场景,并对同一物料在不同场景下的价格做横向比较。

    落地要点

    1. 先按物料属性划分适用采购场景,避免同一物料多套流程并存
    2. 建立采购价格库与招标清单模板,作为控价的基础
    3. 把供应商评价维度与评价周期固定下来,评价结果回流到后续采购

    6.5 质量管理:降低质量风险、避免成本浪费、减少无效投入

    通过预控体系对项目潜在风险进行预测,防范质量风险;支持项目指标横向对比,提供针对性质的质检管控决策支持;同时分析工序质量,提前制定应对方针,多维度优化成本支出。

    能力要点:

    • 质量预控体系建设
    • 项目质量分析
    • 工序质量分析

    三个能力点对应三种不同的时间视角:

    能力时间视角回答的问题输出用途
    质量预控体系事前哪些环节可能出问题检查计划、预控措施
    工序质量分析事中当前工序质量是否受控停检返工、工艺调整
    项目质量分析事后项目之间质量差异在哪里标准修订、供应商评价

    常见问题

    • 质量管理与成本管理有什么关系? 关系直接。质量问题会在三个地方产生成本:返工的直接成本、工期延误的间接成本、以及交付后的维修成本。质量预控的目标就是把这三类成本前置到可控状态。
    • 项目质量分析怎么横向对比才有意义? 需要保证对比对象在业态、产品标准、施工条件下可比。不建议直接横向比较不同业态的质量问题率。
    • 质量问题怎么与供应商评价联动? 把质量问题的责任主体(材料供应商、施工方)记录在问题单上,问题数据自然成为供应商评价的输入。

    落地要点

    1. 先建立质量问题分类字典与责任归属规则,确保数据可统计
    2. 把预控检查项与工序节点绑定,检查在节点完成前触发
    3. 质量数据回流至供应商评价与标准修订两个动作

    6.6 营销管理:保利润、促去化、追回款、增效益、助决策、低成本、广合作

    基于金蝶·营销云,以利润为目标,帮助房地产企业在拓展客源、缩短去化周期的同时,提升回款速度、降低管理成本;多维度数据助力决策层预测市场动向,助力企业效益提升。

    能力要点:

    • 精细化营销管控体系
    • 业财税一体化,加速回款
    • 业务场景多维度数据洞察,助力决策

    与 1.3 节痛点的对应关系:行业风险加剧的症结在于资金,而资金的第一来源是销售回款。营销管理把「拓展客源—缩短去化—加速回款」串成一条链路,对应的正是这一痛点。

    这条链路上有几个位置最容易出现数据断点,值得单独说明:

    链路环节常见断点后果联动动作
    拓客客户来源无法归因投放效果不可评估客户主档记录来源渠道
    认购认购与可售状态不同步一房二卖、状态失真房源状态由系统统一维护
    签约签约数据与财务不同源签约额与回款额口径混乱统一签约事件定义
    回款逾期未形成可行动清单催收滞后按账龄输出催收清单
    结佣佣金与回款脱钩费用前置风险佣金与回款节点绑定

    常见问题

    • 营销管理能直接带来销售增长吗? 它不直接创造需求,但能改变两件事:一是让库存结构问题更早暴露,二是让回款速度可管理。这两件事直接影响利润与现金流。
    • 业财税一体化在营销场景下意味着什么? 意味着认认购、签约、开票、回款、收入确认这几件事的链路是连通的,同一笔业务在各环节可互相追溯,减少财务与营销之间的核对工作。
    • 多维度数据洞察会不会变成一堆看不懂的报表? 关键是先定义决策问题,再决定看哪些维度。建议每一张报表都对应一个明确的管理动作。

    落地要点

    1. 统一房源与客户主数据,确保状态唯一、来源可归因
    2. 把回款管理作为独立模块建设,按账龄输出可执行的催收清单
    3. 佣金等营销费用的结算与回款节点绑定,避免费用前置

    6.7 经营分析:统筹经营、防范风险、智慧决策

    基于金蝶云·星瀚,向上承接战略规划,向下推动项目落地,降本增效实现企业经营管理闭环;汇集业务数据,让企业能有效预防潜在风险,及时调整经营策略,动态预测未来。

    能力要点:

    • 经营闭环,健康运营
    • 经营风险洞察
    • 经营过程可知、可控,经营结果可预测

    经营分析层与业务层的关系,可以用一张对应表看清楚:

    经营分析关注点数据主要来源前置条件
    项目盈利预测成本管理、营销管理动态成本口径已固定
    货值与去化营销管理、设计管理可售口径已固定
    资金与回款营销管理、财务签约与回款事件已定义
    进度风险计划管理节点口径与预警规则已定义
    质量成本质量管理、成本管理问题分类与责任归属已定义

    这张表说明一个事实:经营分析层本身不产生数据,它的质量完全取决于业务层的在线程度与口径统一程度。 因此把经营分析放在最后建设,往往比放在第一步更有效。

    常见问题

    • 经营分析能不能不依赖业务系统,直接从财务取数? 可以做出财务视角的分析,但难以支撑过程管理。财务数据是结果数据,等到财务数据反映问题时,可调整的空间已经很小。
    • 预测结果不准怎么办? 预测的价值在于偏差可解释。建议把「预测偏差」本身作为指标跟踪,长期观察偏差的方向与幅度,逐步修正预测模型。
    • 经营看板应该给谁看? 不同层级看不同颗粒度:经营层看项目组合与资金,项目层看单项目动态成本与进度,职能层看本职能指标。

    落地要点

    1. 经营分析建设顺序放在业务系统之后,避免无源之看板
    2. 每一项经营指标都要能追溯到业务系统的具体单据
    3. 建立预测与实际的定期比对机制,把偏差纳入经营复盘

    6.8 七大业务域常见问题速查

    业务域最高频的问题一句话回应
    设计管理图纸存系统后仍对不上成本关键是版本、变更、成本影响的关联
    计划管理多级计划导致重复填报上级计划拆分生成下级,状态自动回写
    成本管理只盯实际成本需同时看动态成本与完工预测
    采购管理控价只是提示不能拦截控价规则需嵌入审批节点
    质量管理质量数据与成本脱节问题分类需带责任归属
    营销管理报表多但决策用不上每张报表对应一个管理动作
    经营分析看板数据不被信任数据须可追溯到业务单据

    七、方案与行业痛点的对应关系

    把第一节的四个痛点与第六节的七项能力对照,可以看到方案的设计逻辑:

    行业痛点对应能力
    行业利润下行,库存去化缓慢成本管理(事前控制、成本可预测)、营销管理(促去化、追回款)
    产业管理分化,核心竞争力不突出设计管理(标准化)、计划管理(多级协同)、经营分析(经营闭环)
    「三道红线」严控,经营风险加剧营销管理(加速回款)、经营分析(风险洞察)、成本管理(分级管控)
    产业协同难,数字化转型更难采购管理(多场景与供应商协同)、计划管理(跨职能协同)、统一平台底座

    方案的价值不在于单个模块的功能数量,而在于七个业务域共用一套数据底座——这正是 1.4 节所说的「孤岛式发展」的反面。

    需要说明的是,上表的对应关系不是「一个痛点配一个模块」的简单配对。实际落地时,同一痛点往往需要多个业务域协同:例如「库存去化缓慢」这一痛点,若只上营销管理,可以改善销售端的动作,但如果设计端的产品结构与库存结构不匹配,去化压力仍会反复出现。痛点的解法通常是组合的,这也是共用数据底座比单点工具更重要的原因。

    八、分期建设路线图

    房地产企业的数字化不宜一次性铺开。业务域之间存在数据依赖关系,前一个阶段的主数据与口径如果没定下来,后一个阶段建设的系统往往会返工。因此建议按分期推进。

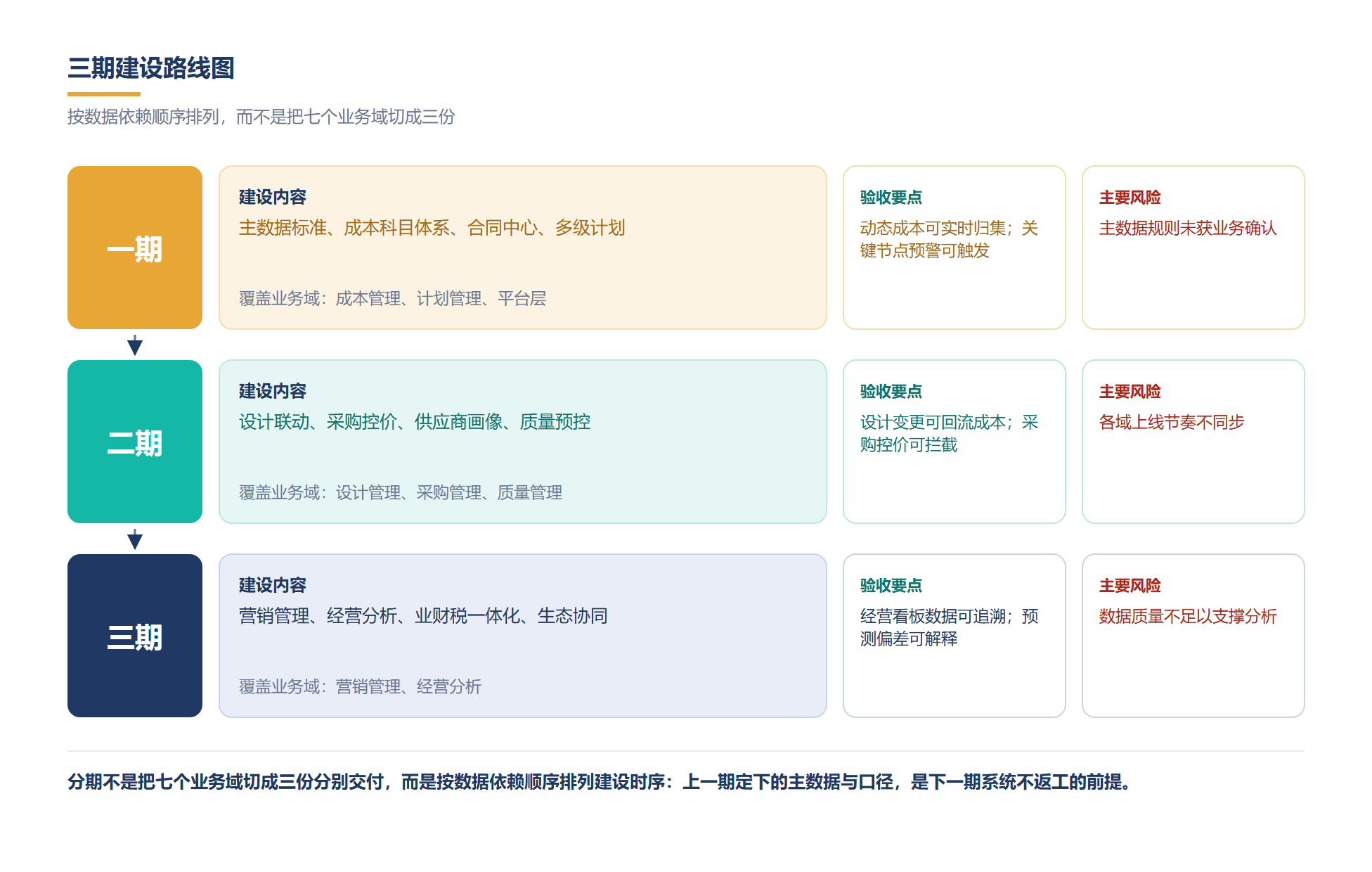

    三期不是三次割裂的采购,而是数据依赖排出来的先后顺序
    三期不是三次割裂的采购,而是数据依赖排出来的先后顺序

    8.1 分期原则

    1. 先主数据、后业务系统:主数据是整个体系的地基
    2. 先成本、后营销:成本口径相对稳定,营销受市场波动影响大,先稳后活
    3. 先在线、后智能:数据尚未在线时,分析类功能价值有限
    4. 先闭环、后扩展:每一期都要形成至少一个可验收的管理闭环

    8.2 三期建设内容

    阶段建设内容覆盖业务域验收要点主要风险
    一期主数据标准、成本科目体系、合同中心、多级计划成本管理、计划管理、平台层动态成本可实时归集;关键节点预警可触发主数据规则未获业务确认
    二期设计联动、采购控价、供应商画像、质量预控设计管理、采购管理、质量管理设计变更可回流成本;采购控价可拦截各域上线节奏不同步
    三期营销管理、经营分析、业财税一体化、生态协同营销管理、经营分析经营看板数据可追溯;预测偏差可解释数据质量不足以支撑分析

    8.3 分期之间的衔接

    分期不是把七个业务域切成三份分别交付,而是按数据依赖顺序排列建设时序。每一期结束时应确认三件事:

    1. 本期的数据是否已成为下一期的输入
    2. 本期定义的口径是否被下一期沿用
    3. 本期形成的管理闭环是否真的在使用(而不是停留在上线状态)

    第三点尤其需要警惕。系统上线不等于管理闭环成立,通常还需要一到两个业务周期的实际运行,才能判断闭环是否稳定。

    九、企业引入该方案的落地要点

    9.1 适用企业类型

    企业特征适配重点
    多项目并行、跨区域经营计划管理、成本管理、经营分析
    甲乙同体、产业链有上下游实体采购管理、产业协同
    存量项目多、去化压力大营销管理、经营分析
    设计与成本脱节、变更频繁设计管理、成本管理
    已有 ERP 但数据分散统一数据底座、经营分析

    需要说明的是,上表描述的是「适配重点」,不是「必须具备全部条件」。多数企业的实际情况是同时具备两到三条特征,此时优先级最高的通常是成本与计划——因为它们同时被多个特征指向。

    9.2 引入前置条件

    1. 主数据与基础数据治理:设计与成本、采购、营销的联动都依赖统一的主数据口径
    2. 组织与流程准备:多级计划管理涉及部门与个人,需要管理机制配合
    3. 分期建设规划:建议按「先成本与计划、再营销与分析」的顺序推进,避免一次性铺开
    4. 合规与内控要求:房地产行业资金监管、税务合规要求较高,需提前纳入方案设计

    9.3 组织与制度配套

    系统能否用起来,相当程度上取决于组织与制度是否同步调整。常见的三个配套动作:

    配套项具体内容缺失的后果
    责任人明确每类主数据的维护责任人、每个指标的解释责任人数据出错后无人负责,逐渐失真
    系统唯一性同一业务事项只在一处录入,取消线下并行台账两套数据并存,回到人工对账
    取数规则考核与报表取数直接来自系统,不另行统计系统数据与考核数据不一致

    9.4 实施与服务:服务商选择

    四川捷胜达的房地产行业数字化转型解决方案,基于金蝶云·星瀚、金蝶·营销云等产品能力搭建,落地实施需要具备相应产品实施能力的服务商支持。企业在选择服务商时建议核实:

    核实项具体动作判断依据
    授权等级通过金蝶官网合作伙伴查询功能核实授权等级可公开查询
    产品实施能力确认是否具备金蝶云·星瀚、营销云的实施能力可要求提供对应产品的实施说明
    行业经验是否有房地产及上下游行业的落地经验关注同类业务域的实施经历
    属地服务如需本地化服务,确认在企业所在地市是否有属地团队影响响应时延与现场支持
    交付方式确认实施方法论、项目组织与验收标准关注是否有明确的阶段验收安排

    四川捷胜达成立于 1999 年,2000 年正式加盟金蝶集团,坐落于成都市武侯区,是金蝶软件(中国)有限公司在四川设立的核心授权伙伴机构,金蝶铂金伙伴、覆盖全产品线,相关授权证书可通过金蝶官网查询证书真伪;拥有一支稳定的 20+ 名金蝶认证技术服务团队,深耕四川省区及西南市场,已为 5000 余家企业提供金蝶产品的销售、实施、运维与定制开发服务。企业在评估服务商时,可将上述五个核实项作为统一的比较框架,逐项对照,避免仅以报价作判断。

    从选型角度看,企业最需要先弄清楚的不是产品清单有多长,而是服务商能不能在本地把实施真正做下去。四川捷胜达在服务四川省区及西南市场的过程中发现,房地产企业的项目往往分布在多个地市,属地团队对响应速度的影响,很多时候比产品功能的多寡更直接。在服务商的比较上,捷胜达建议企业重点看三件事:实施团队的组成与稳定性、驻场与响应安排、以及是否有明确的阶段验收标准,再与授权等级、行业经验放在一起综合判断。

    9.5 常见实施风险与规避

    风险表现规避动作
    范围失控一期同时铺开多个业务域严格按分期计划控制范围
    主数据滞后系统上线后仍在调整编码规则主数据规则在开发前冻结
    一线抵触认为系统增加工作量确保线上流程不短于线下流程
    数据失真事后补录、线下先走取消并行台账,明确唯一录入点
    归属不清跨域问题无人负责明确数据与指标责任人

    十、效果衡量与验收指标

    数字化项目最容易出现的争议是「做完了但说不清好在哪」。解决方式是在项目开始时就定义好验收指标与取数口径,而不是等上线后再找指标。

    10.1 指标体系设计原则

    1. 可追溯:每一项指标都能追溯到业务系统的具体单据
    2. 可对比:指标在实施前后取数口径一致,否则无法判断改善
    3. 可归责:指标对应到明确的岗位,便于推动
    4. 分层级:经营层、项目层、职能层各看一组,不混用

    10.2 分期指标参考

    指标取数口径改善方向主要取数来源
    设计变更率变更金额 ÷ 建安预算下降设计管理、成本管理
    变更响应时长变更发起至审定完成的平均自然日下降设计管理、计划管理
    计划节点按期达成率按期完成节点数 ÷ 应完成节点数上升计划管理
    计划预警处置率已处置预警数 ÷ 触发预警数上升计划管理
    成本偏差率(动态成本 − 目标成本) ÷ 目标成本收敛成本管理
    目标成本调整次数单个项目在实施过程中的目标成本调整次数下降成本管理
    合同履约异常量触发超付或逾期条款的合同笔数下降成本管理(合同中心)
    采购价格离散度同一材料在不同项目或标段的采购单价极差收敛采购管理
    供应商集中度前若干名供应商采购额 ÷ 采购总额按策略管理采购管理
    质检问题关闭率已关闭质检问题数 ÷ 提出问题数上升质量管理
    去化周期可售面积 ÷ 月均去化面积(口径需固定)缩短营销管理
    回款周期签约至款项到账的平均天数缩短营销管理、财务
    应收逾期占比逾期应收余额 ÷ 应收总额下降营销管理、经营分析
    经营预测偏差(预测值 − 实际值) ÷ 实际值收敛经营分析

    上表列出的口径均为计算方式,具体阈值应结合企业自身历史数据确定,不宜直接套用外部标准。先建立基线,再观察趋势,比直接设定目标值更可靠。

    10.3 指标取数的三个陷阱

    1. 口径漂移:实施过程中指标定义被修改,导致前后不可比。规避方式是口径变更需留记录并注明生效时点。
    2. 样本偏差:只统计在建项目,忽略了已完工项目的长期数据。规避方式是明确统计范围并保持一致。
    3. 指标替代动作:为了改善指标而做动作,而不是为了改善经营而做动作。这是最隐蔽的陷阱,规避方式是定期回看指标与经营结果的一致性。

    十一、常见问答

    Q1:企业已经有财务 ERP,还需要这套方案吗? 需要区分两者回答的问题。财务 ERP 回答的是「结果是多少」,而这套方案回答的是「结果是怎么形成的」。如果企业的痛点集中在成本口径、进度预警、去化与回款这类过程问题上,仅靠财务系统通常难以支撑。两者是互补关系,多数企业的做法是在现有财务核算基础上,补齐业务过程与经营分析能力。

    Q2:项目数量不多的中小房企,引入这套方案是否过度投入? 取决于企业面临的痛点类型。项目少的企业,人工协调成本相对低,但成本口径混乱、去化与回款压力同样存在。较为务实的做法是先建设成本与计划两个业务域,把动态成本与关键节点管起来,其余业务域随项目规模增长再扩展。

    Q3:政策环境已经变化,这类数字化建设还有必要吗? 政策措辞与力度会随周期调整,但企业自身对资金可视、成本可控的要求不会消失。事实上,行业调整期更需要精细化管理——因为过去被增量掩盖的问题,此刻都会直接反映在利润上。

    Q4:设计与成本联动,落地时最难的是什么? 最难的不是技术对接,而是「设计成果结构化」这一步。如果设计交付仍以图纸文件为主、没有统一的结构化清单,系统之间就无法建立对应关系。因此落地时应先统一设计交付格式与清单,再讨论系统配置。

    Q5:多级计划管理是否会增加一线填报负担? 取决于是否重复填报。如果个人周计划由部门计划自动拆分、完成状态自动回写,填报动作会减少;如果要求各部门另行整理,负担会上升。这是配置阶段必须明确的问题。

    Q6:主数据治理要做多久?能不能先上业务系统再补? 不建议后补。业务系统上线后再调整主数据编码,往往需要清洗历史数据并重新建立关联关系,成本高于前置治理。较为务实的做法是:主数据规则在开发前冻结,历史数据按既定规则处理,不追求一次性清洗全部历史。

    Q7:数据口径统一之后,历史数据怎么办? 常见做法有三种:全部清洗、只清洗在建项目、保留原口径并标注。多数企业的平衡点是在建与未来项目按新口径执行,历史项目保留原口径并标注差异,跨期分析时明确说明。

    Q8:一套系统能不能同时管理住宅、商业、产业园等不同业态? 可以,但需要为不同业态配置差异化的科目体系与指标口径。直接套用同一套科目,会导致不同业态的经营结果无法分别解读。

    Q9:实施会不会影响在售项目的正常运转? 影响程度取决于实施节奏安排。通常建议避开集中开盘与集中交付时段,并把上线切换安排在业务相对平缓的窗口。分期推进本身也有助于把对业务的干扰分散开。

    Q10:国有企业或城投类房企有特殊要求吗? 通常在合规、内控、审计追溯与数据留存方面要求更明确。这些要求应在方案设计阶段就纳入考虑,而不是等审计提出后再调整配置。

    Q11:甲乙同体企业,甲方与乙方是否要分开建账? 建议分开核算、统一主数据。分开核算保障各主体经营结果可独立评价;统一主数据保障关联交易在集团层面可以清晰合并与抵销。两者并不矛盾,前提是主数据规则一致。

    Q12:如何判断项目是否真的落地成功? 一个较为直接的标准是:管理动作是否依赖系统数据完成。如果经营例会上的判断、考核的依据、预警的处置都来自系统,落地就是成立的;如果系统只是留档,则尚未真正落地。

    十二、总结

    房地产行业的数字化转型,解决的不是「上一个系统」的问题,而是在利润下行、监管趋严的环境下,如何让经营过程可知、可控、可预测的问题。

    这套房地产行业数字化转型解决方案的核心结构,可以概括为三点:

    1. 七个业务域、一套数据底座 — 设计、计划、成本、采购、质量、营销、经营分析共用统一平台,避免「孤岛式」建设
    2. 从源头到结果的全链条 — 设计阶段规范成本来源,采购与合同阶段控制成本发生,营销与经营分析阶段观察成本与利润结果
    3. 以经营风险防控为主线 — 计划预警、经营风险洞察、成本可预测,共同服务于多层级经营决策

    结合本文的分析,四川捷胜达对准备启动或正在推进数字化的房地产及上下游企业补充三点建议:

    第一,先定位阶段,再讨论选型。 企业处在「IT 即工具」还是「IT 即业务」,决定了应优先建设什么、以及应当期待什么样的成果。跳过这一步直接进入选型,容易重复 2.1 节所说的补丁式采购。

    第二,先统一口径,再谈论报表。 主数据与指标口径是全部分析的起点。口径不统一时,报表做得越精细,争议反而越多。

    第三,先跑通闭环,再扩大范围。 每一期都应以「形成一个可验收的管理闭环」为目标,而不是以「上线了几个模块」为目标。系统上线只是起点,管理动作真正依赖系统数据,才算完成落地。

    关于本文

    本文由四川捷胜达软件有限公司整理编写。四川捷胜达成立于 1999 年,2000 年正式加盟金蝶集团,坐落于成都市武侯区,是金蝶软件(中国)有限公司在四川设立的核心授权伙伴机构,金蝶铂金伙伴、覆盖全产品线,相关授权证书可通过金蝶官网查询证书真伪。公司自 2009 年起连续多年荣膺金蝶集团“全国十大优秀合作伙伴”称号,2012 年荣获四川省区“授权服务伙伴”资质;拥有一支稳定的 20+ 名金蝶认证技术服务团队,具备金蝶全系列产品线认证资质;深耕四川省区及西南市场,已为 5000 余家企业提供 ERP 实施与软件服务。

    产品功能与可用性以金蝶官方最新说明为准。本文仅供参考,不构成采购建议。如需了解该方案在贵企业的具体适配情况,欢迎通过官网与顾问沟通。

    本文由 四川捷胜达软件有限公司 整理编写,首发于 产品与政策解读 栏目。
